紫薇家书|盛夏“家”音至,悦见美好生活 发表日期: 2020-08-03  发布者:紫薇地产  来源:紫薇地产

  亲爱的紫薇家人们:

  七月夏日正盛,万物丰茂,草木葱茏。映照着气温攀升的骄阳烈火,家也在完美的路上不断变化。为您辛勤筑家的工匠们正时刻经历着考验,晴时烈日炙烤,汗流如注,雨时滂沱瓢泼,浸透全身,却依然一砖一瓦,孜孜不怠。

  持之以恒的信念,始终不变的初心,日夜兼程的汗水,共同融入新家的一草一木一砖一瓦。时光不会辜负热切的期盼,紫薇邀您启阅最新家信,用心感受家的温度。

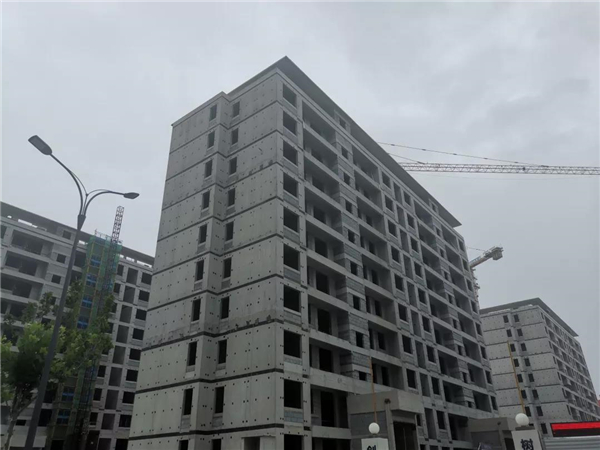

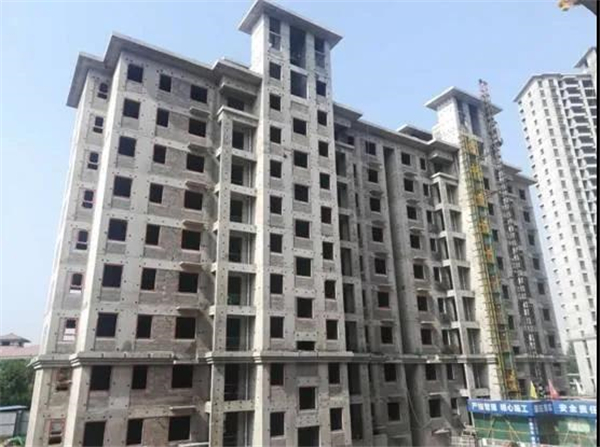

紫薇东进

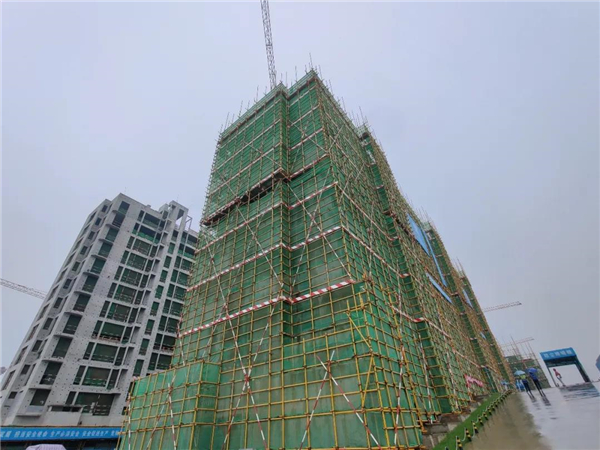

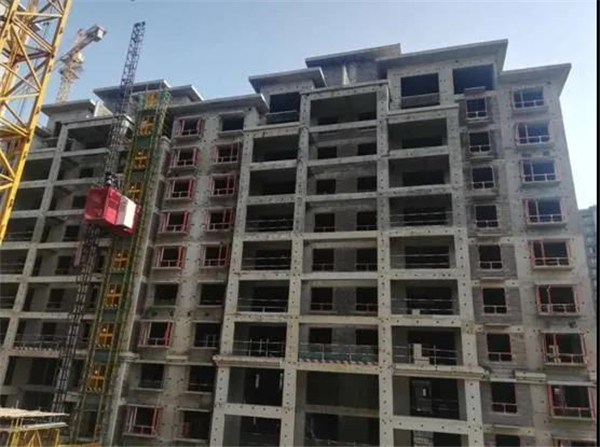

  DK2一标段:

  7#楼东单元六层顶板钢筋绑扎,西单元6层顶板钢筋绑扎;

  8#楼东单元7层顶板混凝土浇筑,8#楼西单元8层墙柱钢筋绑扎完成。

  DK2二标段:

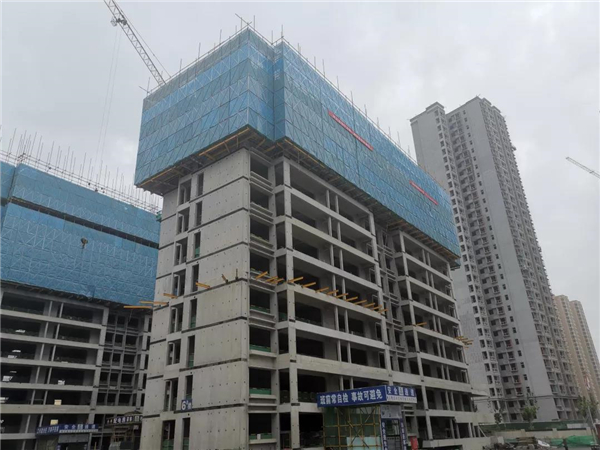

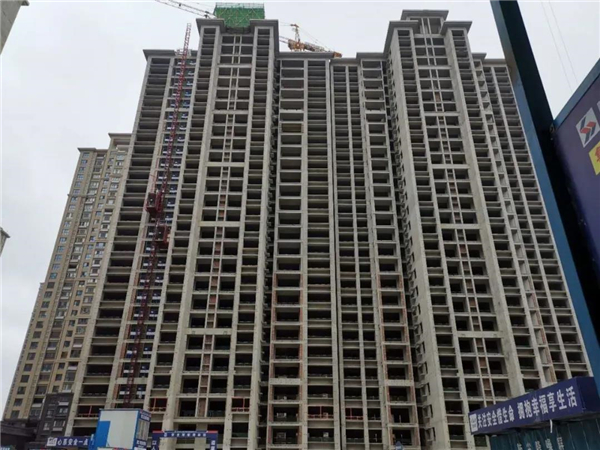

  1#楼主体结构封顶,屋面电梯机房墙柱施工。

  2#楼主体结构封顶,屋面电梯机房顶板施工。

  3#楼25层顶板钢筋绑扎

  4#楼23层顶板钢筋绑扎

  5#楼主体结构封顶,屋面电梯机房墙柱施工

  6#楼西单元屋面电梯机房墙柱

  DK5二标段:

  5#楼东单元屋面电梯机房砌体施工完成;西单元屋面电梯机房模板拆除完成;10至21层砌体抹灰完成,22、23层砌体施工。

  6#号楼屋面电梯机房砌体完成;14至18层砌体施工完成;1层地辐热样板施工完成准备浇筑保护层。

  7#楼屋面电梯机房砌体施工完成;18层以下砌体抹灰完成。

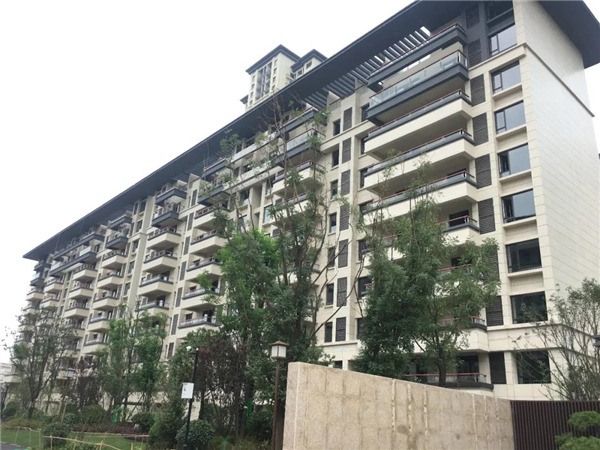

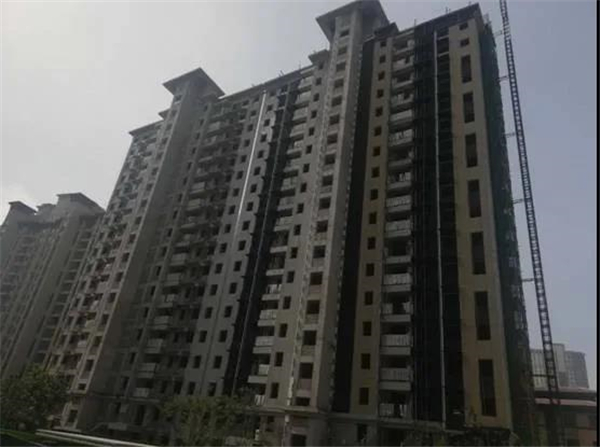

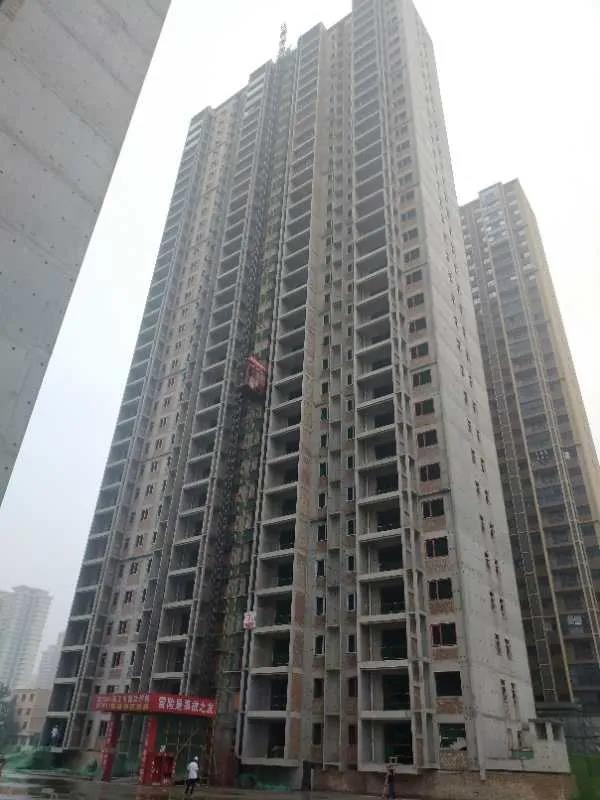

紫薇花园洲

  1#楼外墙保温开始施工,窗玻璃安装完成,门安装。

  2#楼外墙保温、涂料完成70%,窗玻璃安装完成。门框安装。

  5#楼外墙保温完成50%,门安装,窗玻璃安装完成。楼梯栏杆焊接

  6#楼砌体完成,抹灰施工。屋面保温层完成。

  7#楼外墙保温、涂料完成70%,门安装。窗玻璃安装完成。

  8#楼外墙保温、涂料完成50%。门框安装。窗玻璃安装完成。

  11#楼砌体完成,抹灰施工,屋面防水层完成。窗框安装。

  12#楼砌体12层以下完成。窗框进场安装。屋面找坡层施工。

  13#楼砌体完成,抹灰施工,屋面防水层完成。窗框安装。

  14#楼砌体卫生间止水翻槛施工,砌体样板施工。

  15#楼砌体完成,抹灰施工,屋面防水层完成。窗框安装。

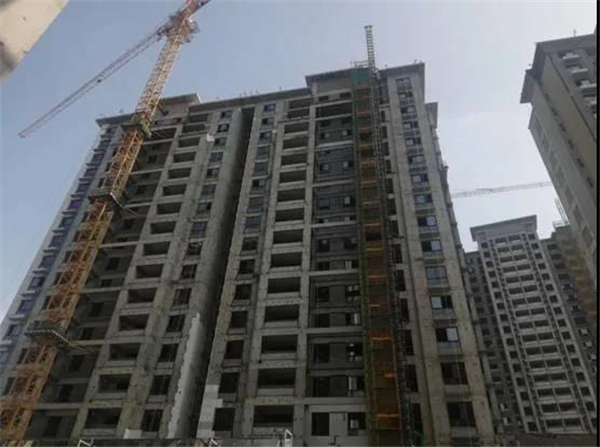

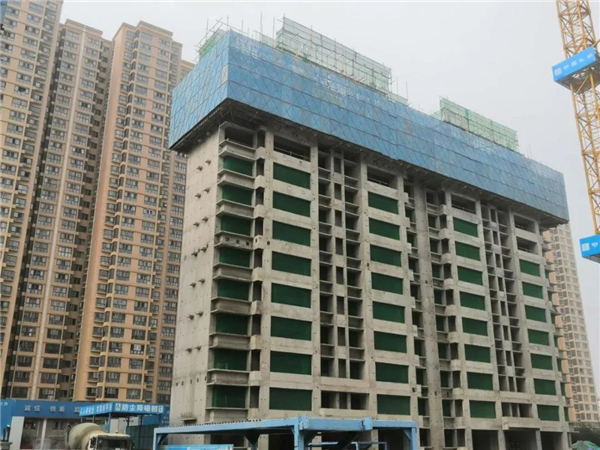

紫薇大都荟

  1#楼屋面结构施工完成50%,二次结构完成50%

  2#楼屋面结构施工完成50%,二次结构完成50%

  3#楼屋面结构施工完成50%,二次结构完成50%

  4#楼屋面结构施工完成50%,二次结构完成50%

  5#楼屋面结构施工完成.二次结构完成50%

  6#楼屋面结构施工完成,二次结构完成50%

  7#楼屋面结构施工完成,二次结构完成50%

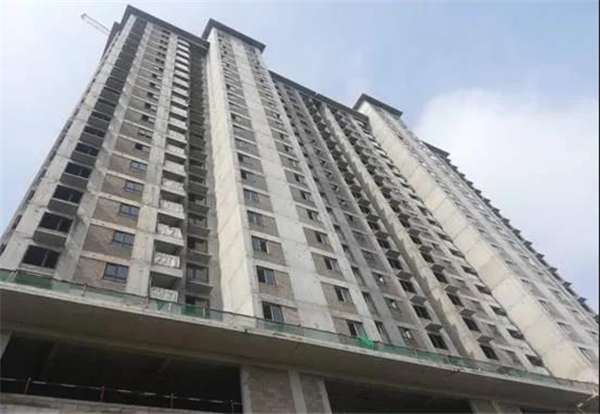

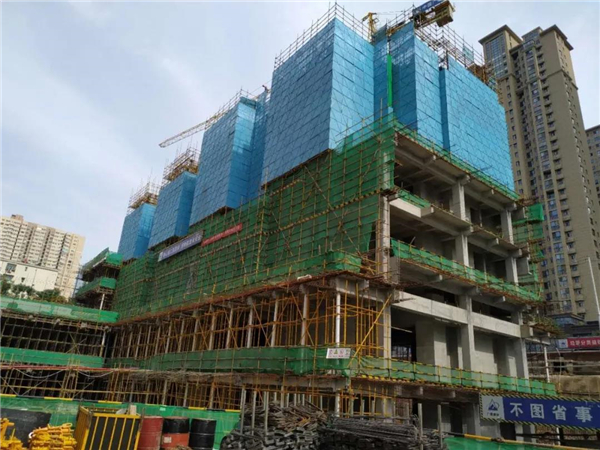

紫薇生态城

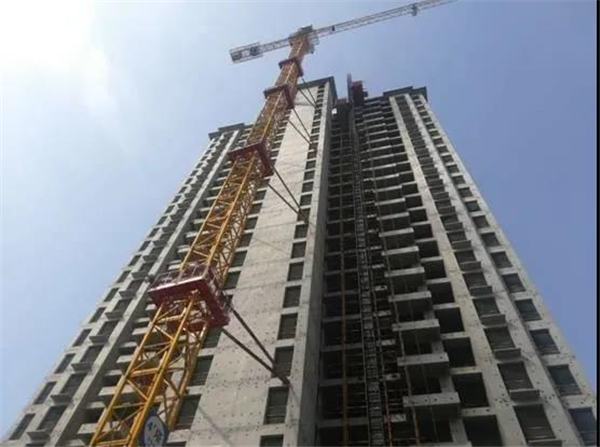

  一期:

  20、21#楼共5层,屋面防水施工完成;

  23、24、27#楼共5层,砌体施工完成;

  2#楼共11层,现七层顶板浇筑完成;

  4#楼共11层,1层砌体完成;

  二期:

  7、8#楼共5层,二层墙柱模板安装完成;

  10、11#楼共5层,一层模板安装完成;

  14#、15#楼共5层,基础施工完成;

  22#楼共5层,现四层墙柱模板安装完成;

  25#楼共5层,现三层墙柱模板支设完成;

  1#楼降水施工正常进行,支护完成;

  5#楼共11层,正负零完成;

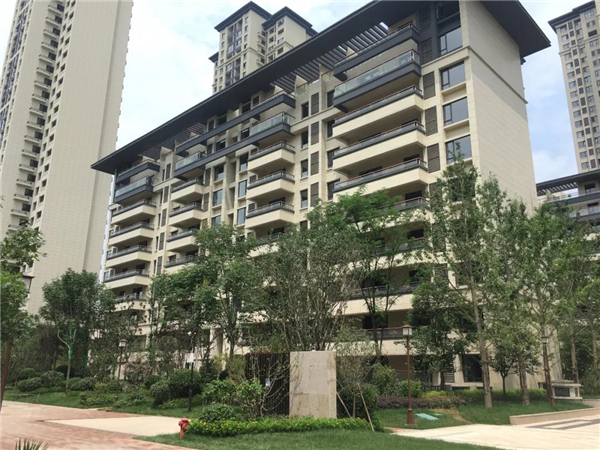

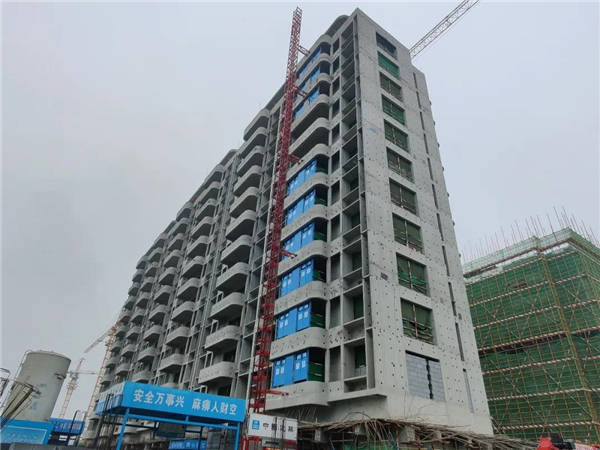

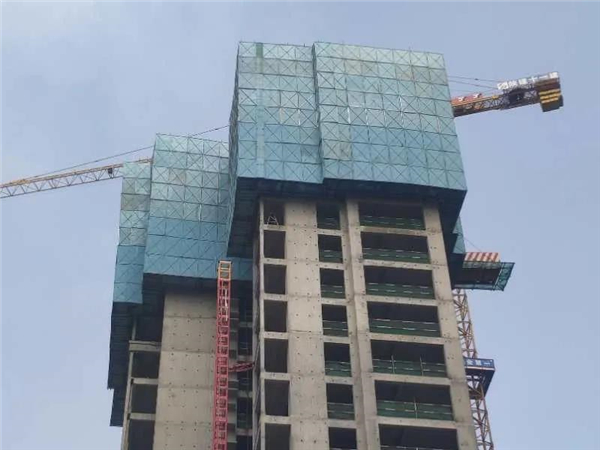

紫薇睿纳时代

  3#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、地辐热施工完成40%;

  5#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、地辐热施工完成40%;

  6#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、地辐热施工完成40%;

  7#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成98%、地辐热施工完成30%;

  9#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成98%、地辐热施工完成40%;

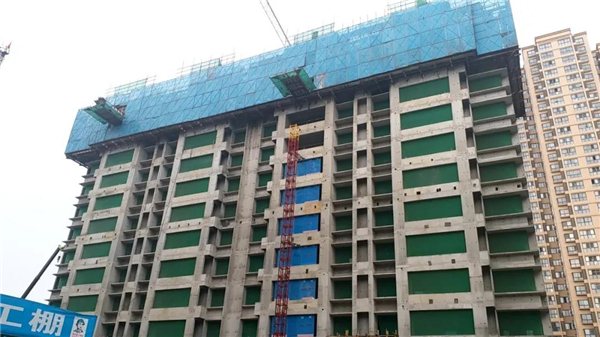

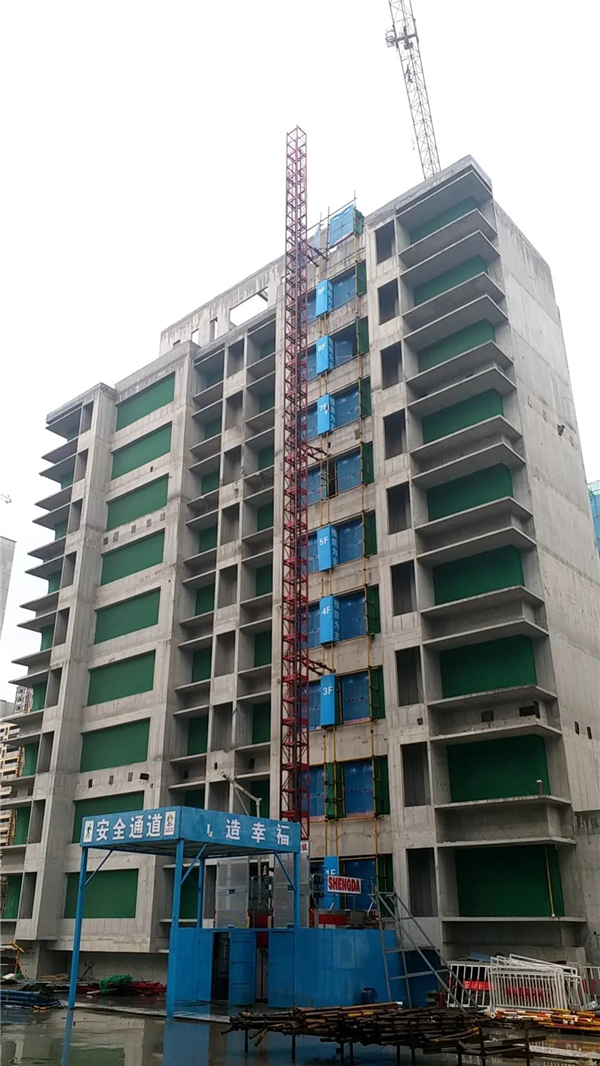

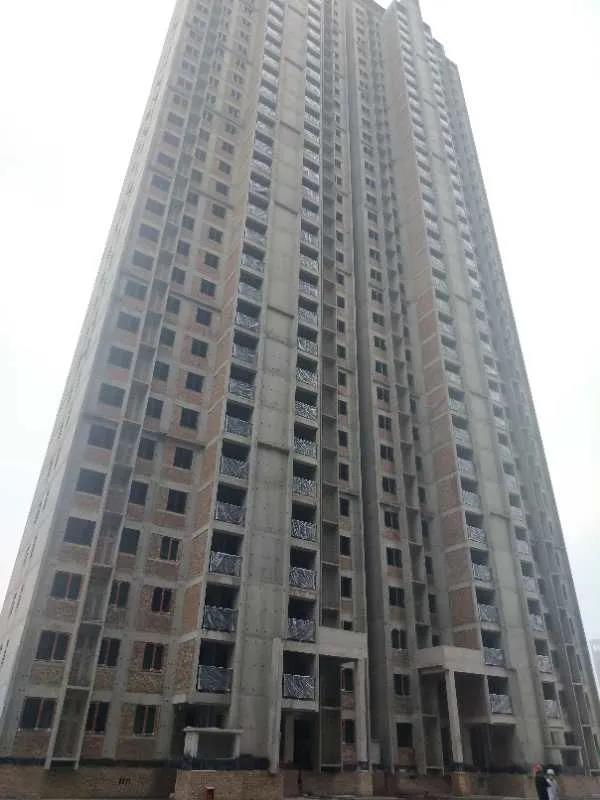

紫薇铂悦府

  1#-4#楼主体封顶,室内砌体施工完成 80%

  5#楼十二层顶板砼浇筑完成

  6#楼十二层顶板砼浇筑完成

  7#楼十三层顶板砼浇筑完成

  8#楼十四层顶板砼浇筑完成

  9#楼十一层顶板模板安装完成完成

  10#楼十二层墙柱钢筋绑扎完成

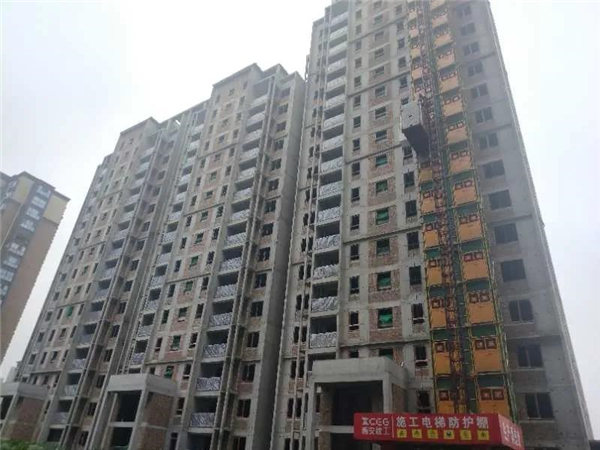

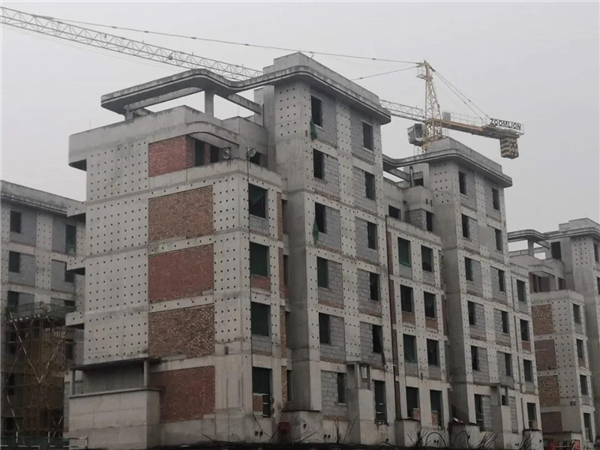

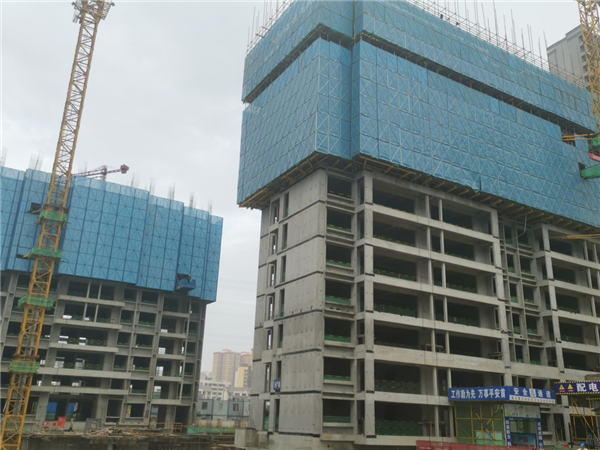

紫薇西棠

  南地块

  3#楼主体施工至3层;

  4#楼1层东单元墙柱浇筑完成,西单元墙柱模板支设。

  5#楼1层西单元墙柱模板支设,5-4车库筏板钢筋绑扎。

  北地块

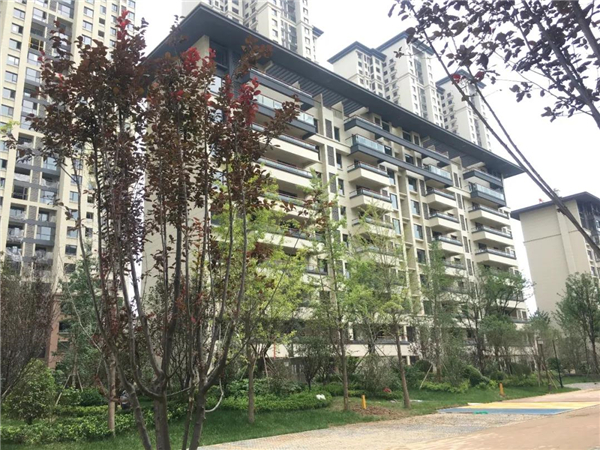

  8#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外园林绿化完成;

  9#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外园林绿化完成;

  7#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外园林绿化完成;

  5#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外园林绿化完成;

  6#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外园林绿化完成;

  15#楼:主体、外立面、室内装饰装修等均已完成,分户验收完成,室外塑胶地垫施工中;
