紫薇家书|美好传音,见证幸福“家”速度 发表日期: 2020-09-03  发布者:紫薇地产  来源:紫薇地产

  亲爱的紫薇家人们:见字如晤,展信安好。时光流转,四季更迭,虽已立秋,但阳光依旧炙热,初秋的蝉鸣为生活带来了几分趣意。在这一半繁忙一半丰收的季节里,家的美好模样,循着炙热与雨水交替不断的时光,奋力生长。历经品质雕琢的沉淀,紫薇各项目工地也呈现出焕然一新的面貌,家的轮廓日渐清晰。紫薇匠人们,倾注汗水与执着,一砖一瓦用心匠筑。带着对美好生活的憧憬,如期奉上一纸家书,带来紫薇各项目8月最新工程进度,邀您共鉴美好。

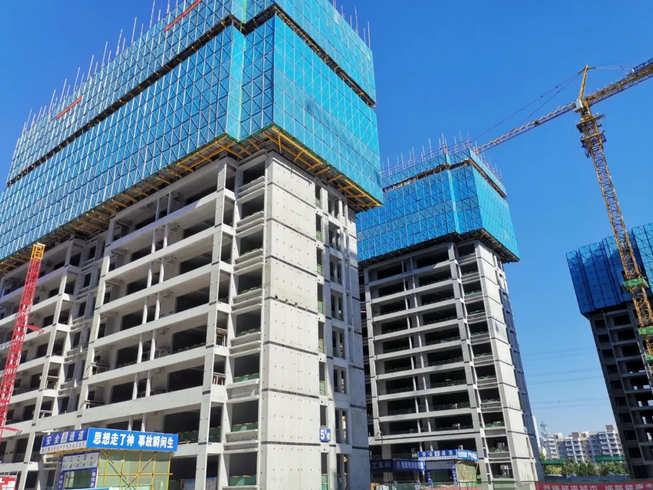

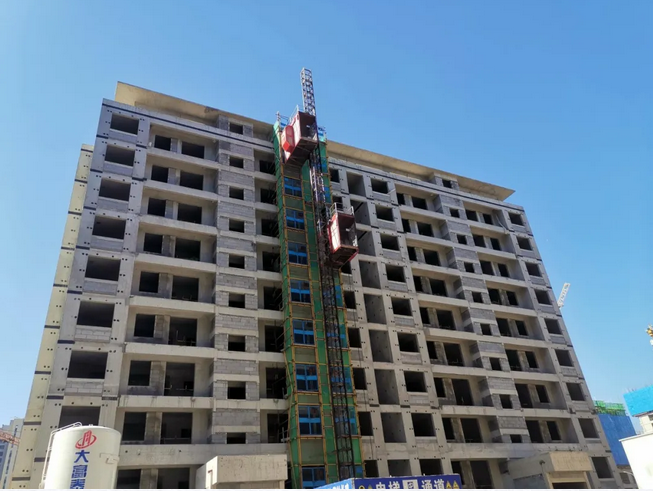

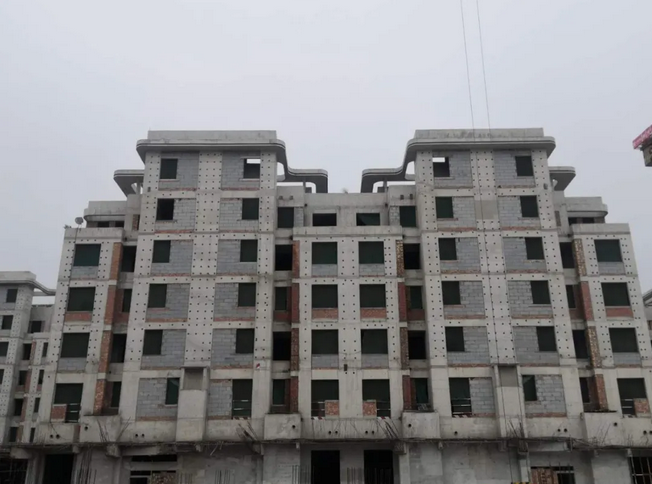

  DK2一标段7#楼十层混凝土浇筑

  DK2二标段1#楼屋面电梯机房墙柱施工完成2#楼屋面电梯机房墙柱施工完成3#楼屋面电梯机房墙柱施工完成4#楼屋面顶板混凝土施工完成5#楼屋面顶板混凝土施工完成6#楼屋面顶板混凝土施工完成

  DK5二标段5#楼:3—6层地辐热盘管安装完成;3—10层塑钢窗框安装完成。6#楼:屋面保温、找平层施工完成;2—11层地辐热砼完成;7#楼:屋面保温、找平层施工完成;砌体施工完成。

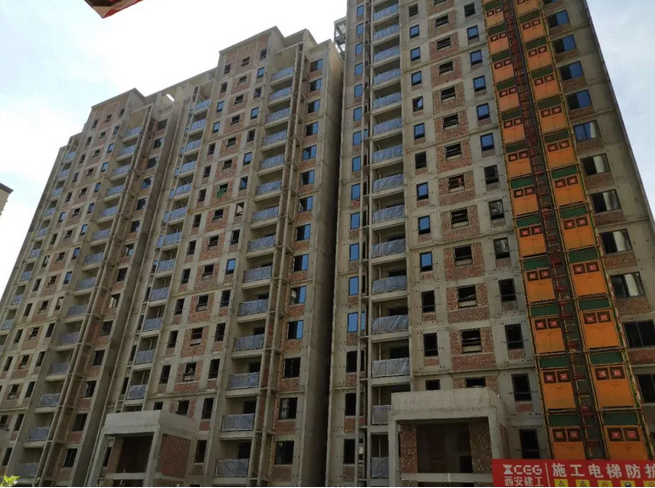

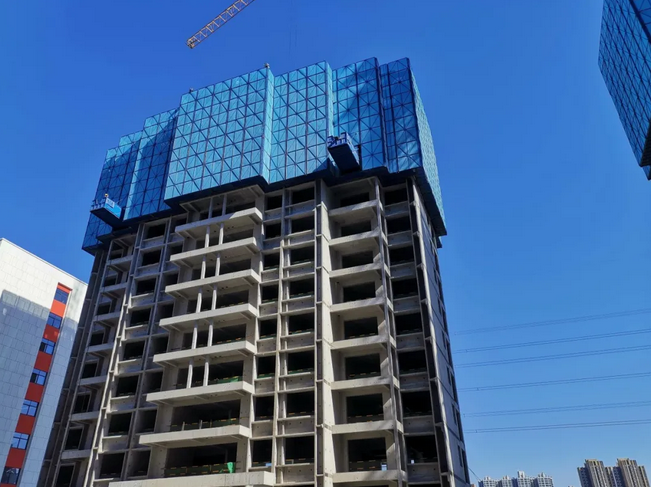

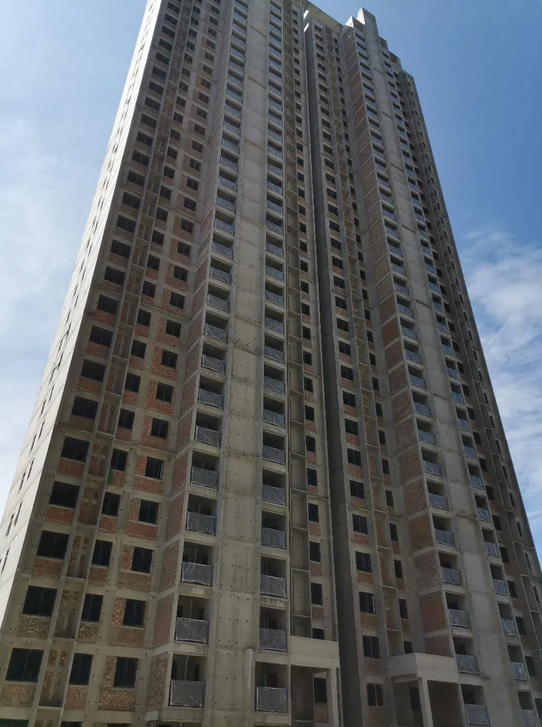

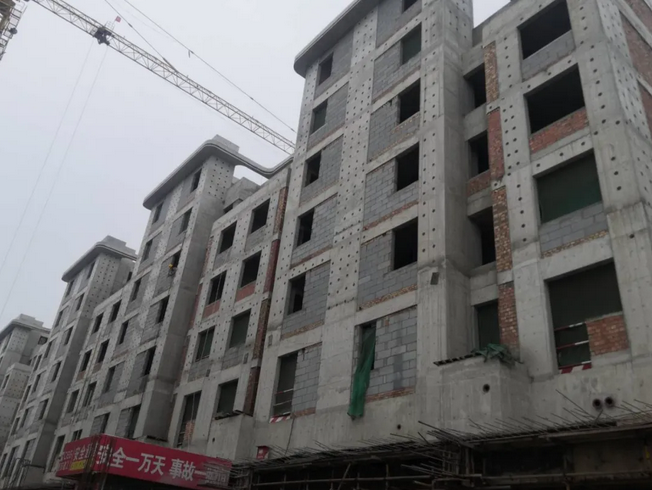

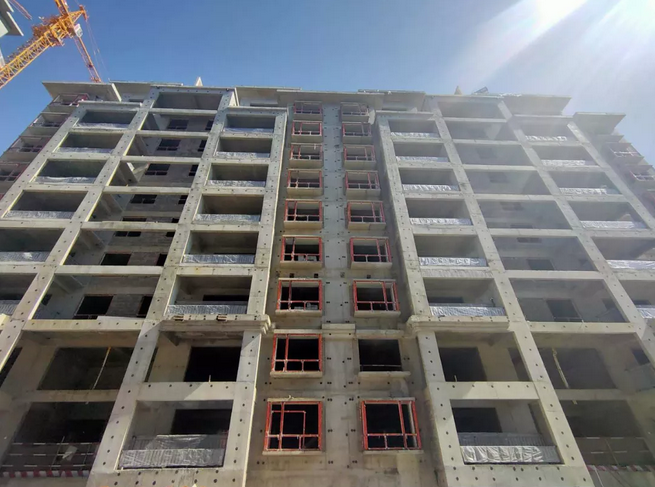

紫薇·东进实景拍摄图

  1#楼砌外墙保温、涂料,公装、电梯安装施工、安防穿线完成。

  2#楼外墙保温、涂料完成90%,公装、防火门、电梯安装施工、安防穿线完成;

  5#楼外墙保温完成70%、涂料20%,公装、防火门、电梯安装施工、安防穿线完成;

  6#楼砌体完成,抹灰施工。屋面防水层完成;

  7#楼外墙保温、涂料完成80%,公装、防火门、电梯安装施工、安防穿线完成;

  8#楼外墙保温、涂料完成70%。公装、防火门、电梯安装施工、安防穿线完成;

  11#楼抹灰施工,屋面砖、地辐热施工。阳台栏杆安装完成;

  12#楼砌体完成,抹灰施工。窗框进场安装。屋面防水层施工;

  13#楼抹灰施工完成,屋面砖完成。地辐热完成。阳台栏杆安装完成;

  14#楼砌体4~14层完成。窗框安装;

  15#楼抹灰施工完成,屋面砖施工。地辐热完成。阳台栏杆安装完成;

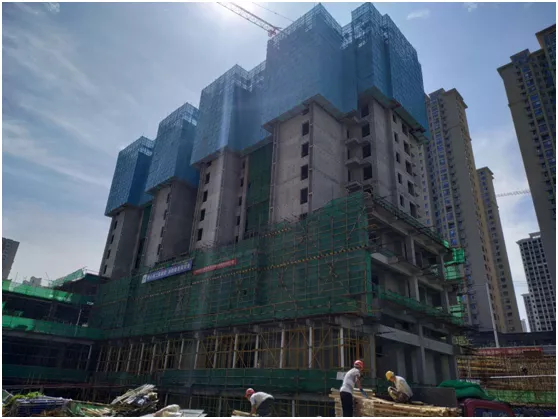

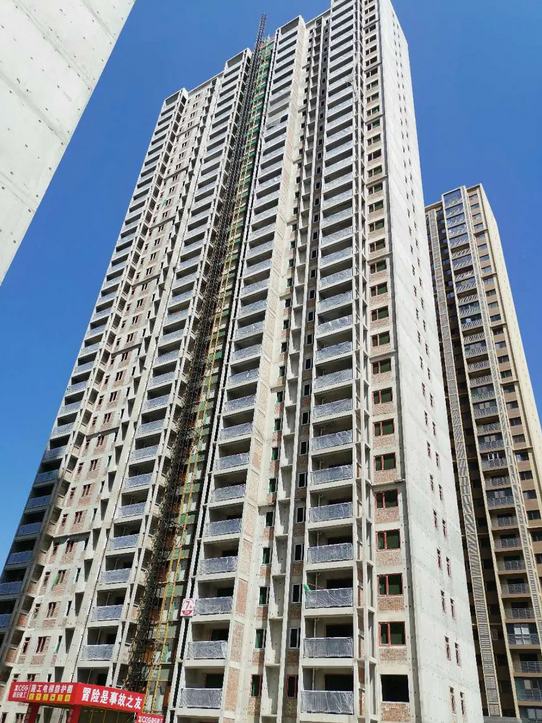

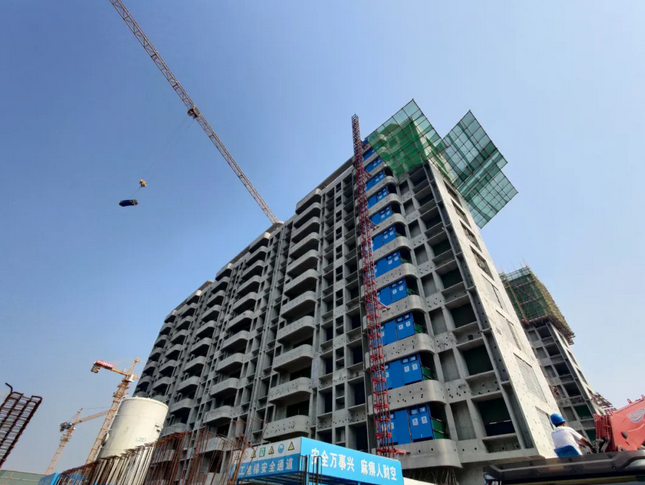

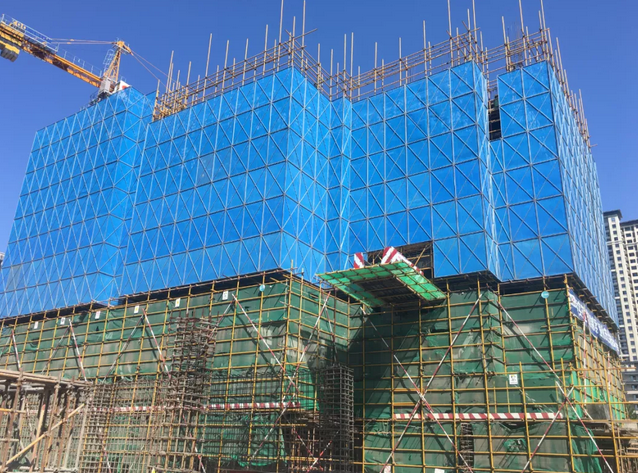

紫薇·花园洲实景拍摄图

  一期:1#楼屋面结构施工完成,二次结构完成;

  2#楼屋面结构施工完成,二次结构完成;

  3#楼屋面结构施工完成,二次结构完成;

  4#楼屋面结构施工完成,二次结构完成;

  5#楼屋面结构施工完成,二次结构完成;

  6#楼屋面结构施工完成,二次结构完成;

  7#楼屋面结构施工完成,二次结构完成;

  二期:8#楼7层结构板施工;

  9#楼7层结构板施工;

  10#楼8层结构板施工;

  11#楼7层结构板施工;

  12#楼8层结构板施工;

  13#楼8层结构板施工;

  14#楼封顶;

  15#楼7层结构板施工;

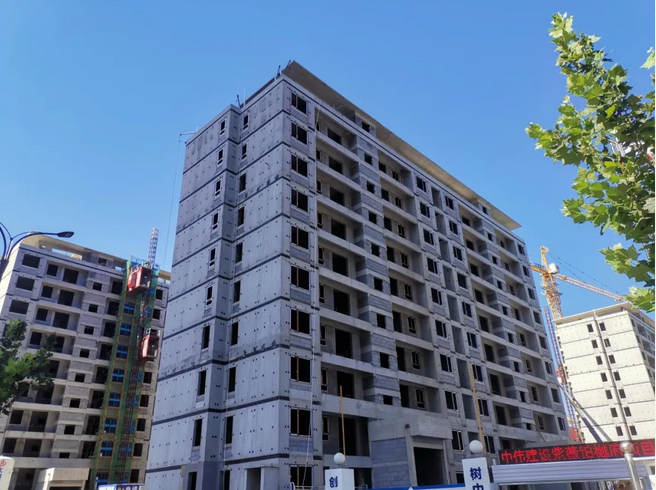

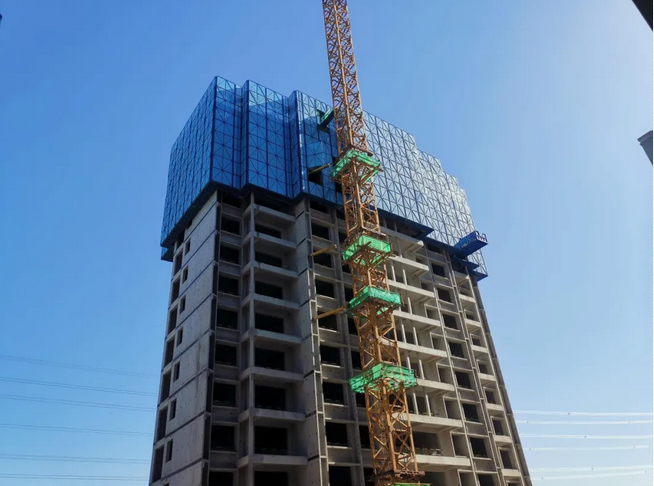

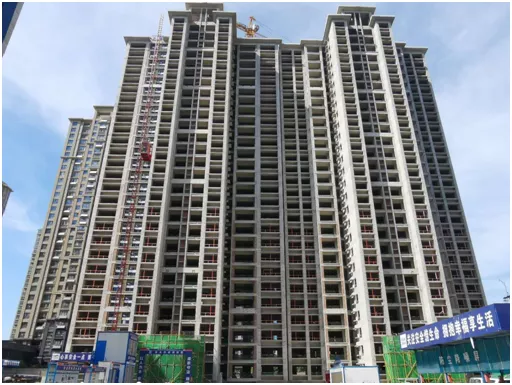

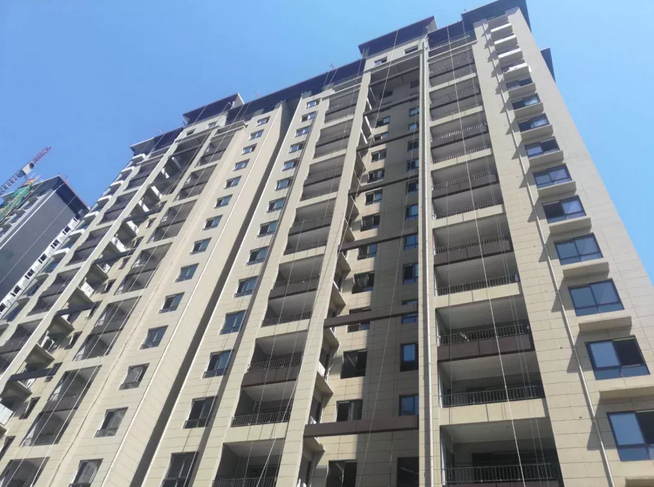

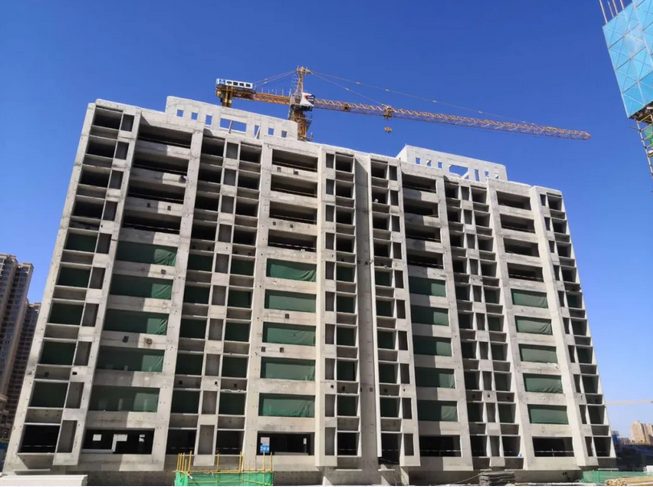

紫薇大都会实景拍摄图

  一期:

  20、21#楼共5层,屋面防水保护层施工完成;

  23、24、27#楼共5层,屋面防水施工完成;

  2#楼共11层,现九层顶板浇筑完成;

  4#楼共11层,2层砌体完成;

  二期:

  7、8#楼共5层,三层墙柱模板安装完成;

  10、11#楼共5层,一层墙柱钢筋绑扎完成;

  14#、15#楼共5层,基础垫层施工完成;

  22#楼共5层,现五层墙柱模板安装完成;

  25#楼共5层,现四层墙柱模板支设完成;

  1#楼降水施工正常进行,基础垫层完成;

  5#楼共11层,一层钢筋制作;

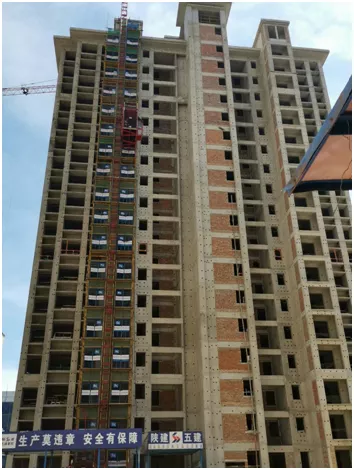

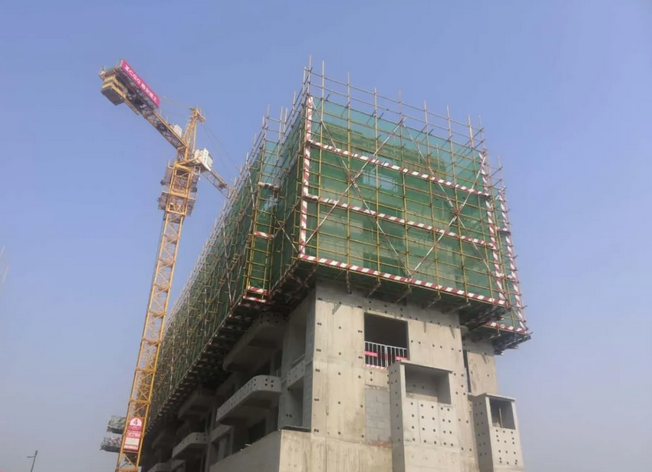

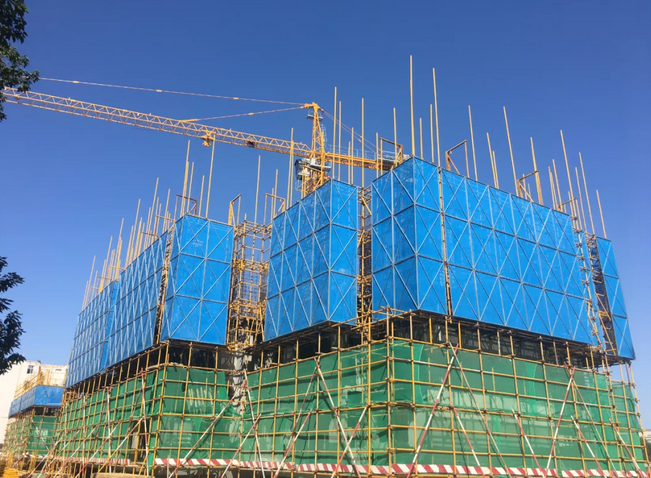

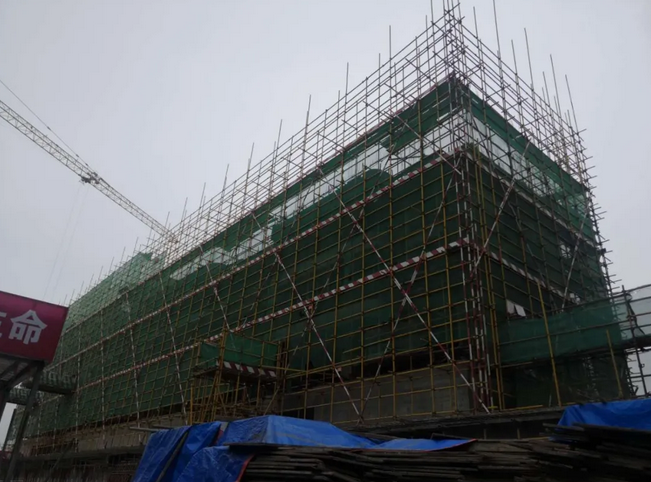

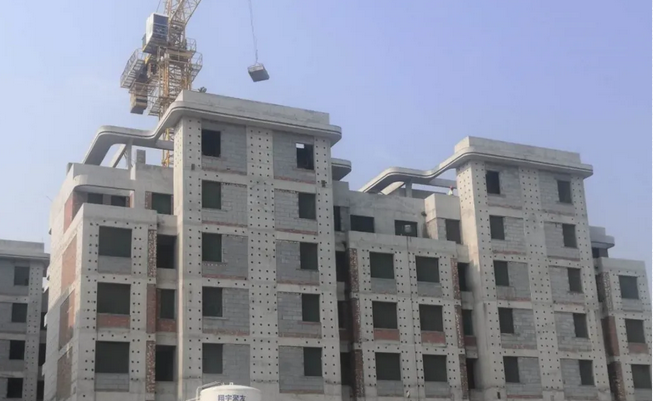

紫薇生态城实景拍摄图

  3#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、 地辐热施工完成;楼栋内公共部位施工单位进场开始装修。

  5#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、地辐热施工完成;楼栋内公共部位施工单位进场开始装修。

  6#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成、地辐热施工完成;

  7#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成98%、地辐热施工完成;

  9#楼主体施工完成、砌体施工完成、内墙面抹灰施工完成100%、窗框安装完成98%、地辐热施工完成;楼栋内公共部位施工单位进场开始装修。

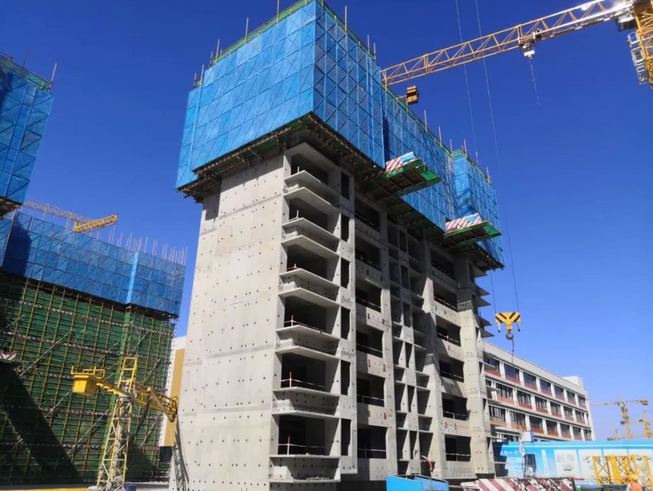

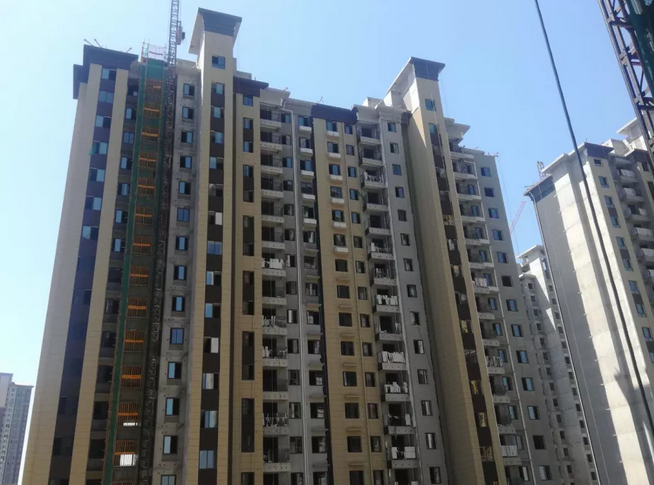

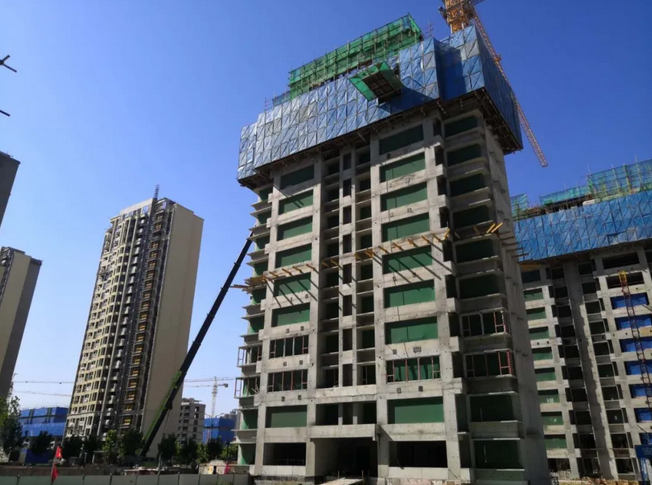

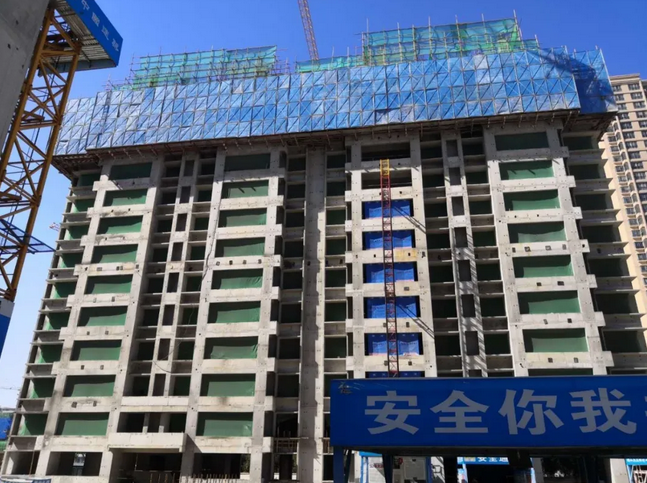

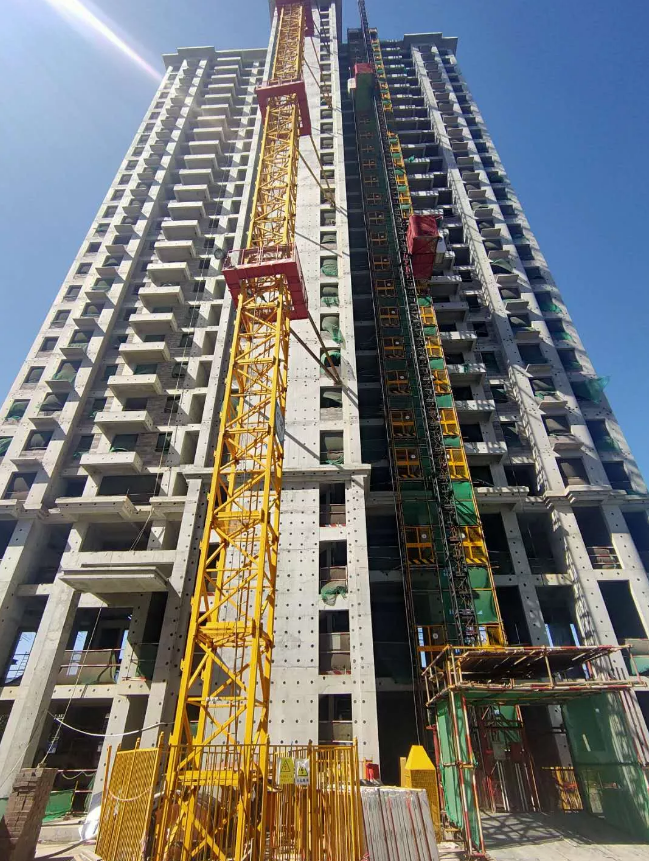

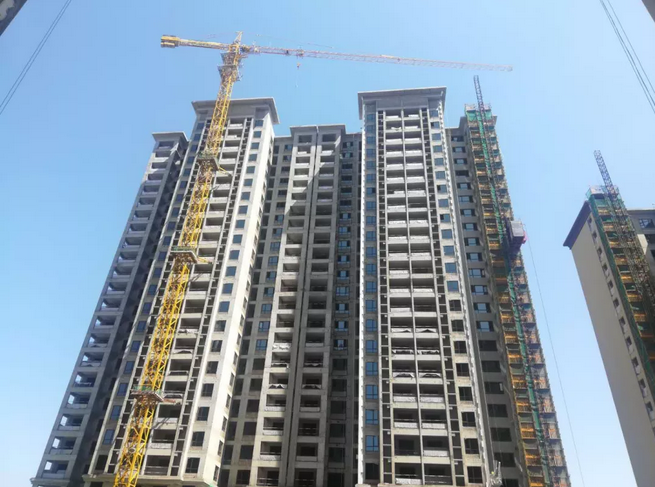

紫薇·睿纳时代实景拍摄图

  1#-4#楼室内砌体完成,窗框安装开始

  5#楼十五层顶板砼浇筑完成

  6#楼十五层顶板砼浇筑完成

  7#楼十七顶板砼浇筑完成

  8#楼十七层顶板砼浇筑完成

  9#楼十四层顶板模板安装完成完成

  10#楼十五层墙柱钢筋绑扎完成

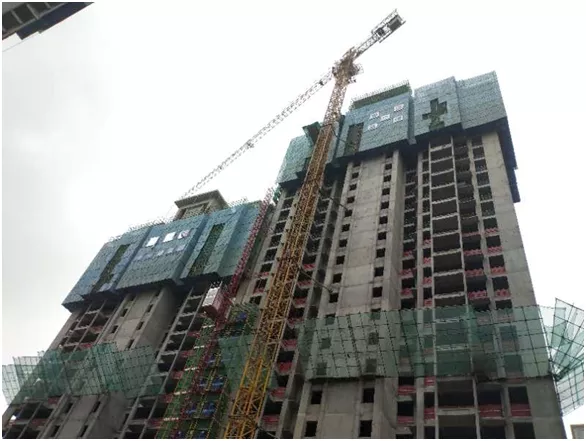

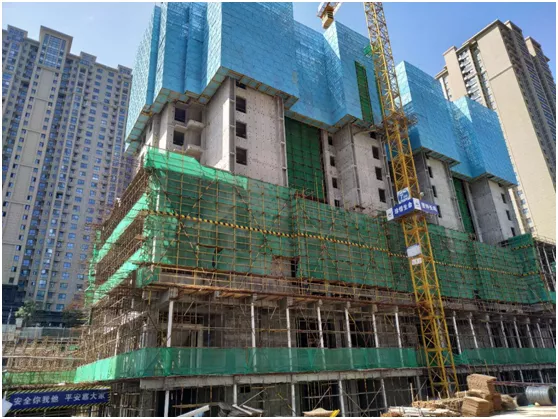

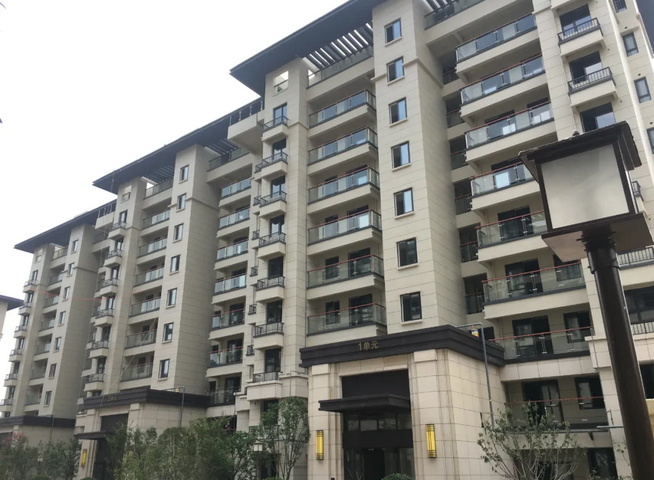

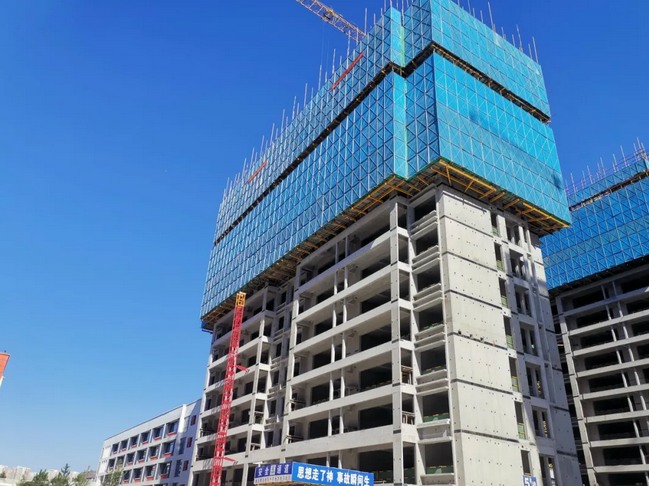

紫薇·铂樾府实景拍摄图

  南地块3#楼主体施工至6层4#楼主体施工至3层5#楼主体施工至2层

  北地块

  15#楼主体、外立面、室内装饰装修等均已完成,分户验收完成,室外景观绿化施工完成;

  5#楼主体、外立面、室内装饰装修、公区精装修等均已完成,分户验收完成,室外园林绿化完成;

  7#楼主体、外立面、室内装饰装修、公区精装修等均已完成,分户验收完成,室外园林绿化完成;

  8#楼主体、外立面、室内装饰装修、公区精装修等均已完成,分户验收完成,室外园林绿化完成。

  9#楼主体、外立面、室内装饰装修、公区精装修等均已完成,分户验收完成,室外园林绿化完成;

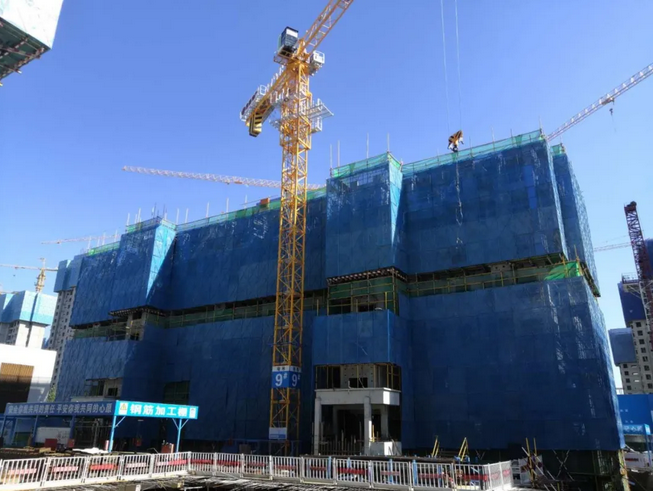

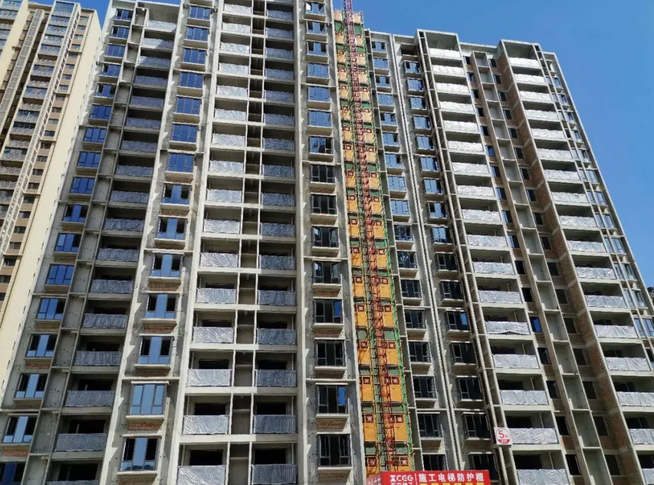

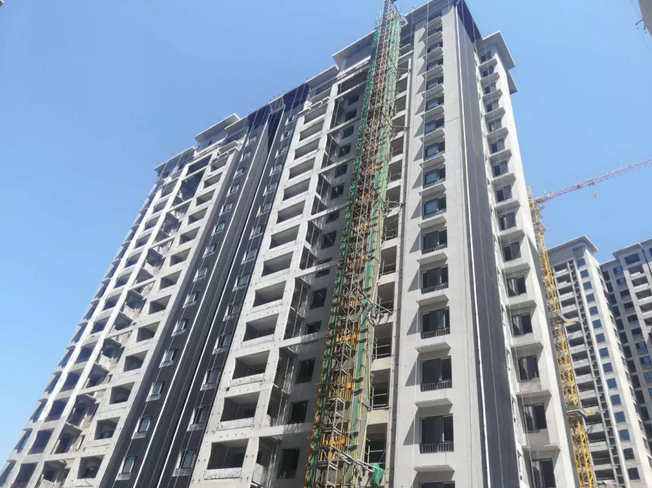

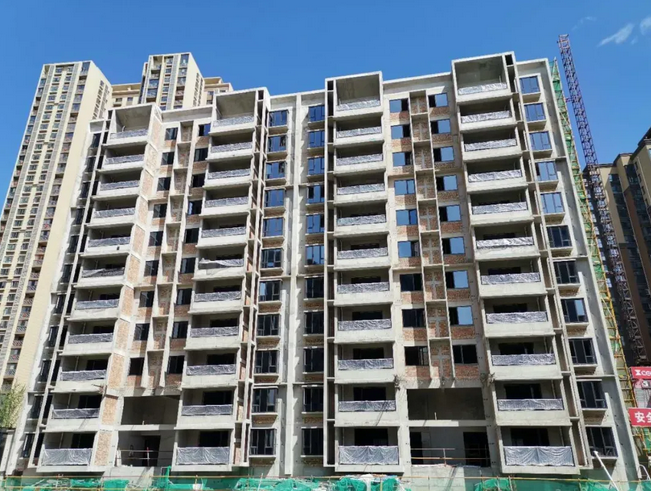

紫薇·西棠实景拍摄图
